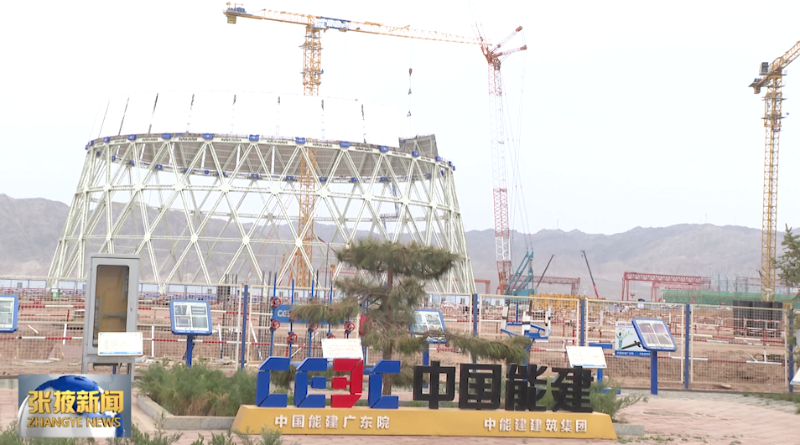

近日,甘肅電投張掖發電公司2×1000兆瓦燃煤機組擴建項目3號鍋爐主體順利完成吊裝,本次吊裝的大板梁共有14根,首根吊裝的是14.8噸的G(正)板梁,標志著3號鍋爐主體框架基本完成。同時,3號鍋爐受熱面焊接工作全面啟動,標志著3號鍋爐本體組合安裝工作正式拉開序幕。

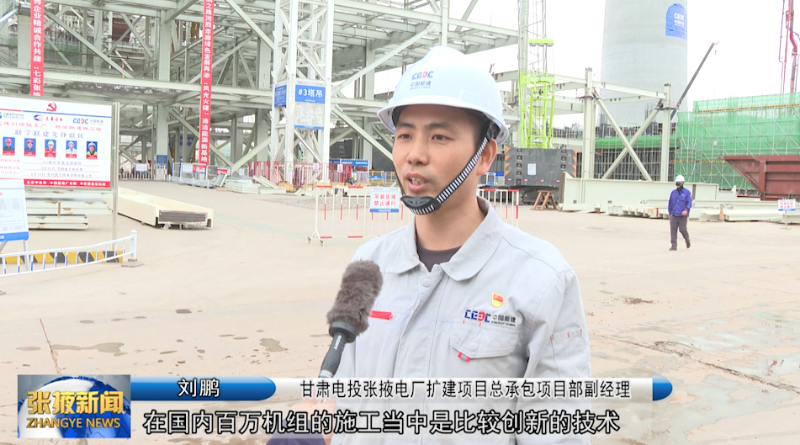

甘肅電投張掖電廠擴建項目總承包項目部副經理 劉鵬:“我們采用雙塔吊抬吊的施工方案,在國內百萬機組的施工當中是比較創新的技術,主要為爐后送風機室施工創造了近兩個月的施工窗口期,對大板梁吊裝進行了三維BIM模擬,也通過三維BIM視頻對我們施工團隊進行了數字化交底,從而確保大板梁吊裝一次性安全完成。”
據了解,隨著3號鍋爐大板梁吊裝完成,項目鋼結構吊裝進入尾聲,受熱面安裝進度加快,將為3號爐年底水壓試驗按期完成創造有利條件。作為全省重點項目,甘肅電投張掖電廠擴建工程總投資74.42億元,預計2025年投產發電。項目建成后,可促進河西走廊風光電新能源基地的開發與消納,推動我市新能源發展,支撐全省“十四五”中后期電力安全保障供應和電力系統安全穩定運行。
張掖市融媒體中心記者 李鑫
